Разгрузка и складирование элементов РВС: подкладки, маркировка и защита кромок
Качественно изготовленная деталь может стать монтажным браком ещё до подъёма. Неподготовленная площадка, случайные точки опирания, неправильная строповка и смешение пакетов приводят к прогибам, замятым кромкам и потере монтажных марок.

Главный принцип
Схему разгрузки и хранения разрабатывают до прибытия транспорта, учитывая форму, жёсткость и очередность монтажа каждого пакета.
Что готовят до поставки
В ППР показывают маршруты транспорта и крана, зоны складирования, несущую способность основания, тип подкладок, строповочные схемы и порядок выдачи элементов в монтаж. Площадка должна отводить воду и сохранять доступ к маркировке.
- проезд и место установки крана готовы;
- пакеты можно разгружать без повторной перекладки;
- подкладки выровнены и лежат в одной вертикальной плоскости по высоте пакета;
- элементы отделены от грунта;
- зоны брака и карантина обозначены.

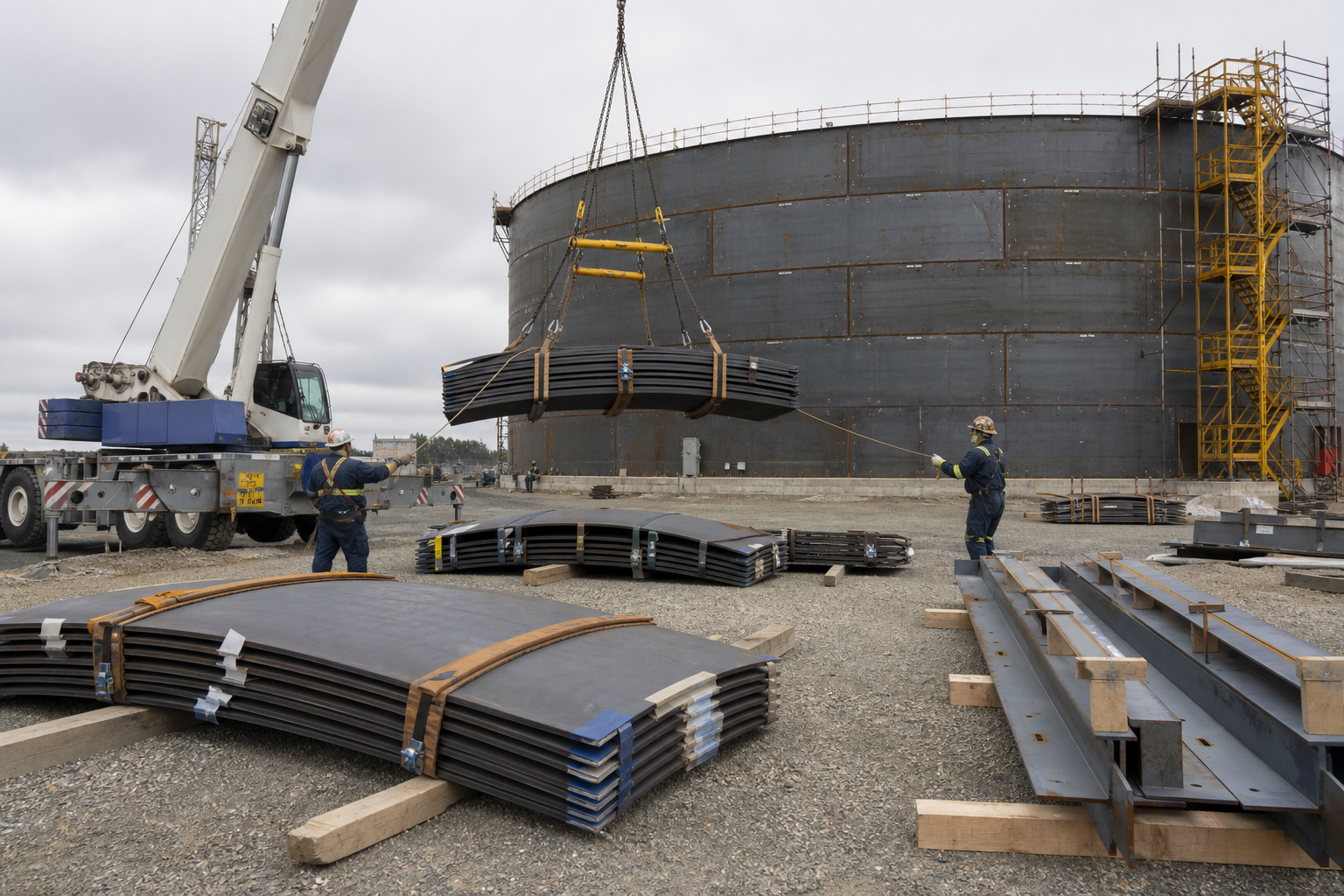

Разгрузка: груз должен оставаться управляемым
Массу и центр тяжести берут из отгрузочных документов и проверяют по составу пакета. Стропы не заводят за неподтверждённые отверстия и тонкие кромки. Для длинных и гибких элементов применяют траверсу или несколько расчётных точек подвеса, а поворот контролируют оттяжками.
| Элемент | Основной риск | Что предусмотреть |
|---|---|---|
| Листы стенки | Перелом и замятие кромок | Распределённое опирание, защитные прокладки |
| Листы днища | Волна и загрязнение | Ровный пакет, укрытие с вентиляцией |
| Балки крыши | Потеря устойчивости | Траверса, опирание у узлов |
| Настил крыши | Местные вмятины | Частые подкладки, запрет точечной нагрузки |
| Лестницы и площадки | Деформация ограждений | Отдельная рама и фиксация |
Как укладывать пакеты
Подкладки располагают так, чтобы они не создавали новые прогибы. В многоярусном штабеле прокладки ставят одна над другой. Криволинейные листы поддерживают по форме и защищают от распрямления или дополнительной вальцовки собственным весом.
Между пакетами оставляют проходы для осмотра и безопасной строповки. Запрещено вытаскивать нижнюю деталь из-под штабеля боковым усилием.
Маркировка и комплектность
Бирки ориентируют наружу, а реестр размещения пакетов связывают с отправочной ведомостью. Мелкие детали хранят в подписанных контейнерах. Если упаковку разобрали, фактический состав сверяют до передачи в монтаж.
- Сверить транспортную маркировку.
- Осмотреть упаковку до снятия креплений.
- Зафиксировать повреждения фотографиями.
- Пересчитать элементы и проверить марки.
- Назначить место хранения по очередности монтажа.
- Обновить реестр площадки.
Защита кромок и покрытия
Подготовленные кромки закрывают от ударов и загрязнения, но не герметично удерживают влагу. Окрашенные элементы разделяют мягкими прокладками, исключают контакт стальной ленты с покрытием и восстанавливают повреждения по технологической карте после освидетельствования.
Приёмка после разгрузки
- нет остаточных прогибов и вмятин;
- кромки не замяты и не расслоены;
- монтажные отверстия и узлы не деформированы;
- маркировка читается;
- покрытие и консервация не повреждены;
- комплектность совпадает с ведомостью;
- отклонения вынесены в отдельный реестр.
Типичные ошибки
- складировать металл прямо на грунт;
- ставить подкладки вразбежку по высоте штабеля;
- поднимать пакет за упаковочную ленту;
- складывать тонкий настил под тяжёлыми балками;
- смешивать отправочные марки ради экономии места;
- закрывать мокрые пакеты плотной плёнкой;
- исправлять деформации без согласованной технологии.
Нормативная документация
- ГОСТ 31385-2023 с поправкой, опубликованной в ИУС № 12 за 2025 год.
- СП 70.13330.2012 с действующими изменениями.
- СП 48.13330.2019 «Организация строительства» с действующими изменениями.
- ППР, схемы строповки, упаковочные и комплектовочные ведомости изготовителя.
Связанные материалы
Нужна монтажная документация для РВС?
Увяжу поставку, складирование, строповку и очередность монтажа с КМ, КМД и реальными условиями площадки.
Обсудить монтаж РВСЕсли Вам нужна консультация или проект, обращайтесь, всегда помогу.
