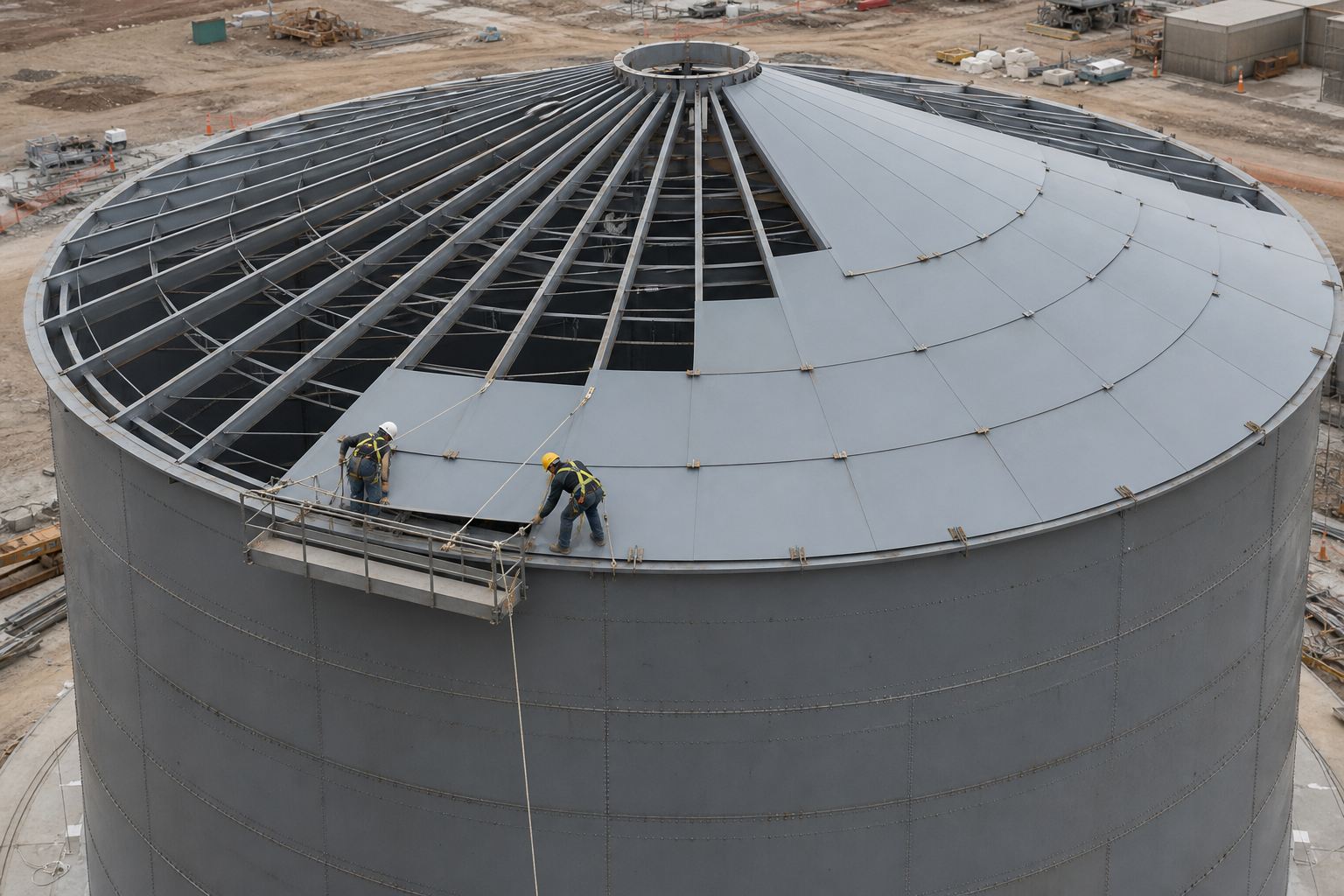

Монтаж настила стационарной крыши РВС: раскладка листов, нахлесты, сварка и контроль
Тонкие листы быстро повторяют ошибку каркаса и неправильную последовательность сварки. Ровная герметичная крыша начинается с приемки несущей системы, контрольной раскладки и симметричного замыкания секторов.

Главный принцип
Настил раскладывают по маркам, защищают от сдвига и сваривают участками, не запирая усадку в одном секторе.
Что принимают перед настилом
До подъема листов завершают и принимают радиальные балки, прогоны, постоянные связи, центральный и периферийный узлы. Проверяют уклон, отметки, прогибы и отсутствие выступов над плоскостью опирания.
- каркас образует устойчивую систему;
- скрываемые соединения приняты;
- опорные поверхности очищены;
- проходки увязаны с раскладкой;
- ППР задает подъем, фиксацию и сварку.
Раскладка и нахлесты
| Проверка | Зачем нужна |
|---|---|
| Марка и ориентация | Исключает зеркальную установку |
| Ширина нахлеста | Обеспечивает проектный шов и отвод воды |
| Опирание | Не оставляет свободной кромки между прогонами |
| Радиальный шаг | Не накапливает ошибку к замыкающему сектору |
| Проходки | Исключает позднюю вырезку несогласованных отверстий |
До окончательной сварки проверяют весь сектор, а не только одну пару листов.
Временное крепление и безопасность
Каждый лист после укладки защищают от сдвига и подъема ветром монтажными зажимами, прихватками или крепежом по ППР. Свободно лежащие листы нельзя оставлять после смены.
- крепления не повреждают балки;
- кромки доступны для очистки;
- работники перемещаются по закрепленным настилам и трапам;
- страховочные линии имеют расчетное крепление;
- критерии остановки по ветру установлены заранее.
Последовательность сварки
- Проверяют сектор и устраняют местные несовпадения.
- Фиксируют листы без жесткого запирания усадки.
- Сваривают короткими участками в разбивку.
- Чередуют противоположные зоны крыши.
- Контролируют волнистость после охлаждения.
- Замыкающие швы выполняют после проверки общей геометрии.
Непрерывная сварка всего сектора стягивает тонкий настил и переносит деформацию на соседние листы.
Отклонения и исправления
| Признак | Действие |
|---|---|
| Волна между прогонами | Остановить сварку и проверить технологию |
| Кромки расходятся | Повторить раскладку и геометрию каркаса |
| Лист не прилегает | Проверить опорную поверхность, не прижимать швом |
| Сектор смещается | Распределить зазоры до окончательной фиксации |
Приемка и герметичность
- раскладка соответствует КМД;
- швы имеют проектный размер и непрерывность;
- нет недопустимых прожогов, подрезов и волнистости;
- проходки и примыкания закончены;
- места временных креплений восстановлены;
- герметичность проверена назначенным методом;
- исполнительная документация оформлена до покрытия.
Типичные ошибки
- укладывать листы на непринятый каркас;
- путать направление нахлестов;
- оставлять листы незакрепленными;
- закрывать сваркой ошибку раскладки;
- вырезать проходки без проверки осей;
- окрашивать непроверенные швы.
Связанные материалы
Нормативная документация
- ГОСТ 31385-2023 с действующей поправкой.
- СП 70.13330.2012 с действующими изменениями.
Нужен проект стационарной крыши РВС?
Разработаю каркас, раскладку настила, проходки и требования к монтажной последовательности.
Обсудить проект РВСЕсли Вам нужна консультация или проект, обращайтесь, всегда помогу.
